亭子凉亭的尺寸
家用的柱子对角长3-4米,景区的大点的一般5米以上,也有到10米的;小亭子具有现代或仿古风,采用全实木的做法;大体量亭子采用古建筑的风格,盖上青瓦或琉璃瓦,再大型的会采用多层的结构。
亭子凉亭的特点
功能,休息、赏景、点景。造型,小而集中并有相对独立的建筑形象,轻巧、灵活与环境吻合。体量,随意,大小自立。布局,位置选择灵活,可独立设置,更可与环境结合。装饰,不拘风格“淡妆浓抹总相宜”。
亭子凉亭的作用
防腐木亭子不仅是供人憩息的场所,又是园林景观中重要的点景建筑,布置合理,全园俱活,对点景起到烘云托月、锦上添花的作用。既增加了园林景观的情趣,又丰富了园林景观的景观。不得体则感到凌乱,合理设计与安排,一般都能构成园林景观空间中美好的景观艺术效果。防腐木亭子具有体积不大、用料较少、设计灵活、建筑方便等特点,很适合园林景观布局的需要。防腐木亭子是在我国园林景观绿化中运用最多的一种建筑形式。无伦是古典园林景观,还是现代园林景观中,都可以看到各种各样丰富多彩的防腐木亭子,屹立于山冈之上;或依附在建筑之旁;或漂浮在水池之畔。以玲珑美丽、丰富多样的形象与园林景观中的其他建筑、山水、绿化等相结合,构成一幅幅生动的画图。防腐木亭子成了为园林景观空间和自然山水增添美色的重要点缀建筑物。防腐木亭子的作用一方面是点缀园林景观空间、提升环境层次,另一方面是解决人们在旅游休闲中驻足休息,纳凉避雨、眺望景色的需要。
如何制作防腐木凉亭
简单来说:做凉亭首先要选材质,现在有很多,有樟子松,南方松,芬南木,红血松,辐射松等等很多! 像国内盛华林里面有很多材质很好,做防腐木凉亭是需要有经验的师傅才做的了的,而且这个要做之前你得先找懂这块的设计师给你出设计图,设计图要有结构构造,里面的每个结构所要用的材料规格尺寸,设计要合理,要符合力的平衡原理,因为木头要考虑到受力问题,等设计图出好了,你在找这方面的师傅现场施工。
防腐木制作及安装
1、户外木材应在户外阴干到与外界环境的湿度大体相同的程度再施工。使用含水量很大的木材施工安装后会出现较大的变形和开裂。
2、在施工现场,防腐木材应通风存放,应尽可能的避免太阳暴晒。
3、在施工现场,应尽可能使用防腐木材现有尺寸,如需现场加工,应使用相应的防腐剂充分涂刷所有切口及孔洞,以保证防腐木材的使用寿命。
4、在搭建露台时尽量使用长木板减少接头,以求美观;板面之间留5mm—10mm缝隙。
5、所有的连接应使用镀锌连接件或不锈钢连接件及五金制品, 以抗腐蚀,绝对不能使用不同金属件,否则很快会生锈,使木制品结构受到根本损伤。
6、在制作和穿孔的过程中,应先用电钻打眼,然后用螺丝等固定,以免造成人为的开裂。
7、虽然处理后的木材可以防菌、防霉变及白蚁侵蚀,但我们仍然推荐您在工程完工后,待木材干燥或风干后在其表面上使用木材防护漆进行涂刷。使用户外木材专用漆时应注意首先要充分摇匀,涂饰后需24小时的晴天条件,使涂料在木材表面成膜。
凉亭的施工方案
一、基础做法
工艺流程:素土夯实——200厚大片夯实——50厚碎石回填——100厚C15素混凝土垫层——钢筋混凝土独立基础。
(一)素土夯实
1、基础开挖时,机械开挖应预留10-20cm的余土使用人工挖掘。 2、当挖掘过深时,不能用土回填。 3、当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求的素土夯实密实度。
(二)50厚碎石回填
1、采用人工和机械结合施工,自卸汽车运50厚碎石,再用人工回填平整。 2、在铺筑碎石前,应将周边的浮土、杂物全部清除,并洒水湿润。 3、摊铺碎石时无明显离析现象,或采用细集料作嵌缝处理。经过平整和整修后,人工压实,达到要求的密实度。
(三)素混凝土垫层
1、混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m。
2、 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大不超过50cm。
3、 采用插入式振捣器时应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。
4、 浇筑混凝土时,应经常注意观察模板有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑。
5、 混凝土振捣密实后,表面应用木抹子搓平。
6、混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜。
(四)钢筋混凝土独立基础
1、垫层达到一定强度后,在其上划线、支模、铺放钢筋网片。次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆垫塞,以保证位置正确。
2、在浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清除干净。模板应浇水加以润湿。
3、浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层5~10厘米厚的混凝土,并捣实,使柱子插筋下段和钢筋片的位置基本固定,然后再对称浇筑。
4、基础混凝土宜分支连续浇筑完成。
5、基础上有插筋时,要加以固定,保证插筋位置的正确,防止浇筑混凝土时发生移位。
6、混凝土浇筑完毕,外露表面应覆盖浇水养护。
二、地坪做法
主要施工流程:素土夯实——500厚塘渣分层夯实——80厚碎石垫层——100厚C20素混凝土垫层——30厚1:3水泥砂浆结合层——30厚花岗石铺面 具体做法类似于石材料类铺面的施工工艺。

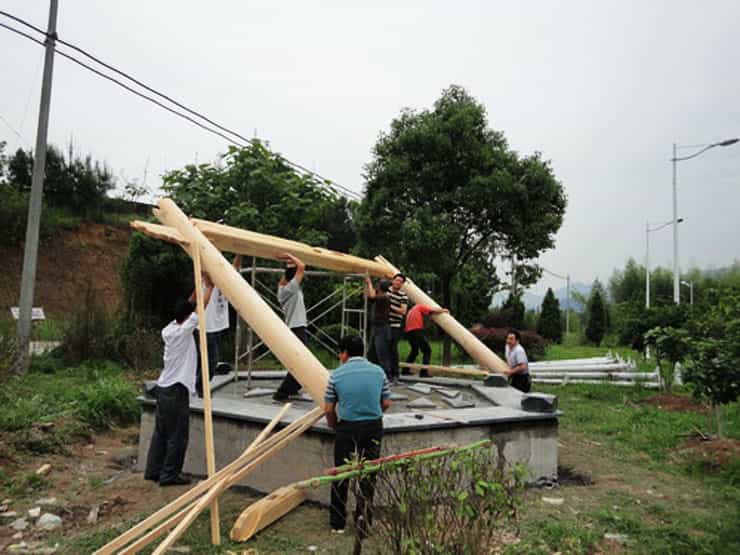

三、亭体整体木结构
施工工艺流程:材料准备——木构件加工制作——木构件拼装——质量检查
1、木料准备 采用菠萝阁成品防腐木,外刷清漆两度。
2、木构件加工制作 按施工图要求下料加工,需要榫接的木构件要依次做好榫眼和榫接头。
3、木构件拼装 所有木结构采用榫接,并用环氧树脂粘结,木板与木板之间的缝隙用密封胶填实。施工时要注意以下几点:
A、结构构件质量必须符合设计要求,堆放或运输中无损坏或变形。
B、木结构的支座、支撑、连接等构件必须符合设计要求和施工规范的规定,连接必须牢固,无松动。
C、所有木料必须防腐处理,面刷深棕色亚光漆。
4、质量检查 亭子属于纵向建筑,对稳定性的要求比较高,拼装后的亭子要保证构件之间的连接牢固,不摇晃;要保证整个亭子与地面上的混凝土柱连接甚好。
